ERP scalability

Tantangan ERP untuk Perusahaan Multi Cabang

Sudah menggunakan ERP, tetapi stok antar cabang masih tidak akurat? Approval pembelian masih dilakukan melalui WhatsApp? Atau laporan keuangan selalu terlambat karena data dari cabang masuk tidak bersamaan?

Jika iya, Anda tidak sendirian.

Banyak perusahaan multi cabang di Indonesia gagal mendapatkan manfaat maksimal dari ERP. Penyebabnya bukan karena software yang digunakan, melainkan karena proses bisnis, data, dan kesiapan tim belum siap saat implementasi dimulai.

Bagi distributor, perusahaan manufaktur, retailer B2B, maupun jaringan layanan, tantangan terbesar bukan hanya memilih sistem ERP yang tepat. Tantangan sesungguhnya adalah memastikan seluruh cabang menjalankan proses yang konsisten dan menggunakan data yang sama.

Mengapa ERP untuk Multi Cabang Sering Gagal di Lapangan?

Bayangkan, setiap cabang menggunakan proses berbeda untuk sales, inventory, dan purchasing. Akibatnya, tim finance harus mengonsolidasikan data dari berbagai sumber setiap akhir bulan.

ERP seharusnya menyelesaikan ini. Tapi justru menjadi sumber frustrasi baru karena:

  • User di cabang tidak disiplin input data karena merasa prosesnya “terlalu kaku”
  • Tim pusat tidak bisa memantau real-time inventory
  • Laporan keuangan selalu terlambat karena sistem belum terisi lengkap
  • Implementasi ERP dibilang “gagal”, padahal masalahnya bukan di software — tapi di workflow dan adoption

ERP tidak memperbaiki proses yang buruk. ERP hanya membuat masalah operasional terlihat lebih cepat dan lebih jelas.

ERP Scalability Bukan Cuma Soal Teknologi, Tapi Soal Proses

Saat perusahaan mencari solusi ERP untuk multi cabang, banyak yang langsung fokus pada fitur: bisa integrasi inventory? bisa multi-gudang? bisa multi-currency? Boleh saja. Tapi pertanyaan yang lebih penting harus muncul lebih dulu:

  • Apakah proses operasional di setiap cabang sudah standar?
  • Apakah struktur kode barang konsisten di semua lokasi?
  • Apakah alur approval purchasing atau sales order sama antar cabang?
  • Apakah ada kebijakan data master yang terdokumentasi?
  • Siapa yang bertanggung jawab atas keakuratan inventory masing-masing cabang?

Ketika pertanyaan-pertanyaan ini belum terjawab, fokus pada ERP scalability akan jadi ilusi. Artinya: Anda bisa punya sistem yang secara teknis mampu mendukung 50 cabang, tapi dalam praktiknya hanya dua cabang yang berjalan lancar karena enam lainnya masih melanggar prosedur.

ERP scalability yang efektif = proses yang bisa di-replikasi secara konsisten di semua cabang + sistem yang mendukung + tim yang mengadopsi.

Jadi, memilih ERP untuk multi cabang bukan sekadar membandingkan vendor teknis. Ini adalah keputusan strategis tentang bagaimana Anda ingin mengelola pertumbuhan bisnis secara operasional.

Proses Bisnis yang Tidak Standar = Bom Waktu di Implementasi ERP

Di perusahaan manufaktur di Jawa Barat yang pernah kami dampingi, cabang A dan B memakai metode pencatatan produksi yang berbeda.

Cabang A mencatat semua material per batch, sementara B hanya input hasil jadi. Ketika ERP dipaksakan dijalankan, data produksi tidak bisa disamakan. Akhirnya, laporan cost production per cabang tidak bisa dibandingkan.

Perusahaan kemudian menyalahkan sistem. Padahal, akar masalahnya adalah kurangnya standarisasi proses sejak awal. Solusinya bukan mengganti ERP — tapi memperbaiki business process mapping terlebih dahulu.

Ini contoh tipe kegagalan klasik yang sering terjadi di Indonesia: tim IT dan pusat ingin digitalisasi, tapi tidak memastikan cabang siap secara prosedural. Padahal, ERP adalah cermin dari proses yang berjalan. Jika prosesnya inkonsisten, maka cerminnya akan kacau.

Data yang Tidak Terpusat = Kematian Perlahan untuk Keputusan Bisnis

Perusahaan dengan multi cabang tanpa integrasi sistem sering mengandalkan upload Excel atau kirim file via WhatsApp dari masing-masing kepala cabang. Risikonya besar: data bisa salah, versi tidak sinkron, dan keterlambatan input membuat data keuangan tidak real-time.

Bayangkan Anda sebagai Director atau Owner yang harus mengevaluasi kinerja cabang setiap minggu. Jika data sales, inventory, dan arus kas masuk Jumat malam, keputusan Anda untuk Senin sudah terlalu terlambat.

ERP dengan ERP scalability yang baik harus mampu menyediakan data terpusat secara real-time, dengan role-based access dan validasi data otomatis. Tapi ini tidak akan bekerja jika data master tidak disiapkan dari awal: kode produk, struktur organisasi cabang, hierarki gudang, hingga struktur approval.

Best Practice: Bangun Fondasi Sebelum Pasang ERP

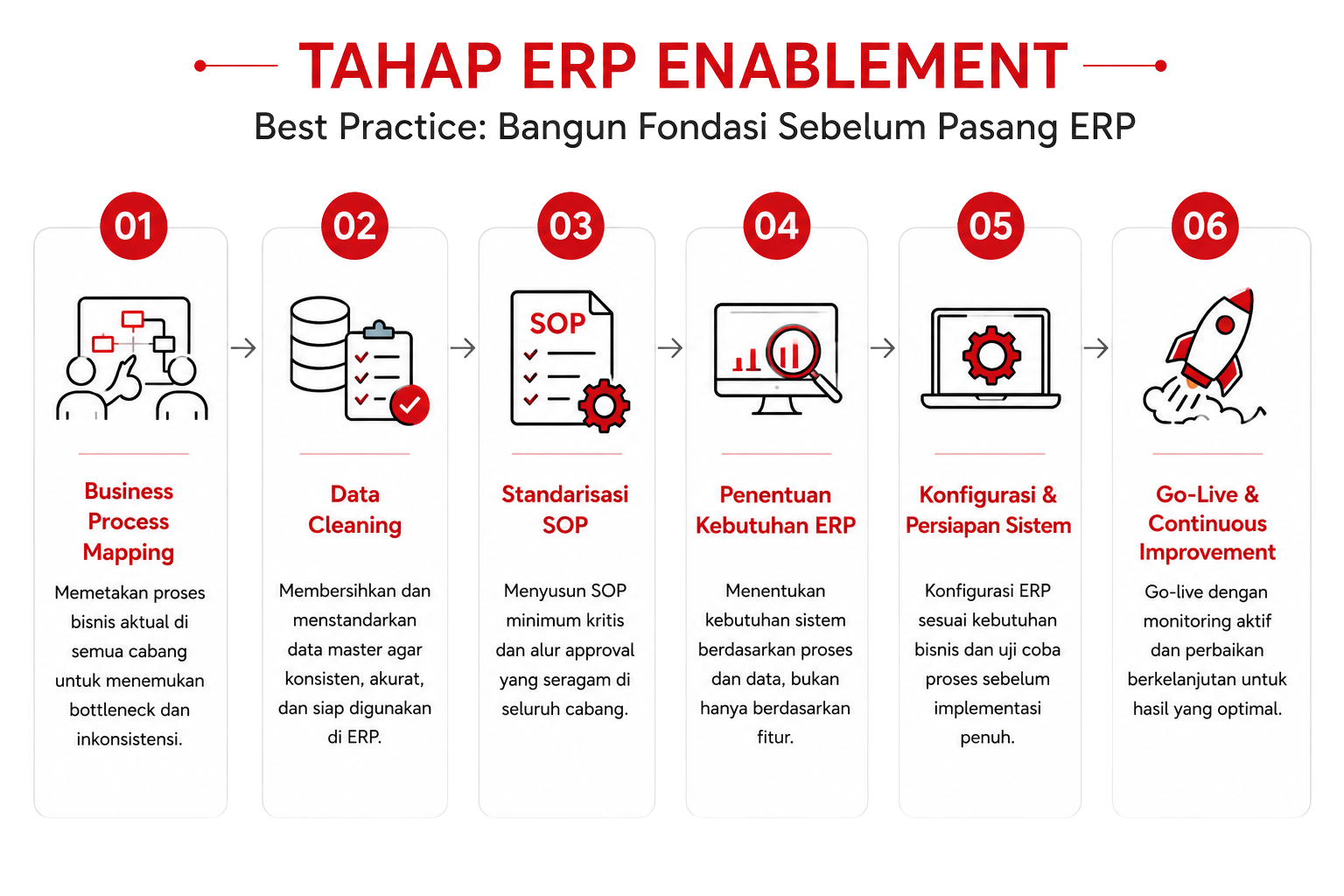

Tahap ERP enablement infografis Edited

Langkah pertama implementasi ERP untuk perusahaan multi cabang bukan memilih software. Itu langkah keempat atau kelima.

Langkah pertama adalah memastikan perusahaan siap secara proses, data, dan organisasi. Inilah inti dari ERP Enablement — pendekatan yang kami terapkan di tilabs.co agar sistem ERP benar-benar berjalan di operasional, bukan hanya di laporan.

1. Lakukan Business Process Mapping yang Realistis

Tidak perlu membuat proses ideal yang tidak pernah dijalankan. Fokus pada proses yang sebenarnya terjadi, bukan proses yang seharusnya.

Contoh:

  • Mapping alur sales order dari konfirmasi hingga delivery
  • Alur purchasing dari permintaan hingga penerimaan barang
  • Proses stock opname dan mutasi gudang antar cabang
  • Alur approval keuangan dan pembayaran

Dari mapping ini, kita bisa mengidentifikasi:

  • Titik bottleneck
  • Double input antar divisi
  • Ketergantungan pada orang tertentu (single point of failure)
  • Variasi proses antar cabang

Baru setelah ini selesai, kita bisa menentukan kebutuhan sistem ERP yang sesungguhnya.

2. Standardisasi Data & SOP Minimal Kritis

Sebelum ERP diinstal, pastikan:

  • Kode barang seragam di semua cabang
  • Struktur organisasi dan role akses telah didefinisikan
  • Template dokumen standar (PO, SO, DO, Invoice) sudah disepakati
  • Alur approval untuk transaksi kunci (purchasing, sales, payment) sudah jelas

Jika tidak, ERP akan membutuhkan customisasi berlebihan, karena sistem harus menyesuaikan proses yang kacau — alih-alih menjadi alat untuk menegakkan proses.

3. Pilih ERP yang Mendukung Skalabilitas, Bukan Sekadar Fitur

Saat mengevaluasi sistem ERP, jangan terpaku pada jumlah modul. Fokus pada:

  • Kemampuan multilokasi dan multi-gudang
  • Modul distribution dan warehouse management
  • Fitur multi-company dan konsolidasi keuangan
  • Customisasi yang tidak membahayakan update sistem
  • Pengalaman vendor dengan perusahaan sejenis di Indonesia

Di tilabs.co, kami sering merekomendasikan Odoo untuk perusahaan yang ingin tumbuh cepat karena fleksibilitasnya. Tapi kami tidak memaksakan Odoo untuk semua klien. Keputusan ERP harus didasarkan pada kebutuhan proses, bukan tren teknologi.

Peran Strategis Partner Implementasi di Era Multi Cabang

Banyak perusahaan mengira implementasi ERP adalah proyek IT. Padahal, ini adalah proyek operasional yang dipimpin oleh manajemen puncak. Dan di sinilah peran partner seperti tilabs.co menjadi krusial.

Kami bukan vendor yang hanya instal software dan kabur. Kami adalah ERP enablement partner yang membantu:

  • Memetakan proses bisnis sebelum implementasi
  • Menyusun roadmap implementasi yang realistis
  • Membangun jembatan antara kebutuhan bisnis dan tim teknis
  • Mendampingi user adoption dari awal sampai pasca-go-live
  • Membantu perusahaan mengurangi double input dan ketergantungan pada manual process

Kami percaya: ERP berjalan sukses bukan saat sistem dinyatakan “live” — tapi saat tim operasional di cabang pakai sistem setiap hari tanpa diminta.

Studi Kasus: Transformasi Operasional di Perusahaan Distribusi

Transformasi proses operasional dengan ERP

Salah satu klien kami di sektor trading dengan 12 cabang tersebar di Jawa dan Sumatra sebelumnya menggunakan kombinasi Excel dan software akuntansi terpisah. Setiap cabang punya cara pencatatan sendiri. Stok sering oversell karena tidak ada sinkronisasi real-time.

Kami membantu mereka melalui proses ERP Enablement selama 3 bulan sebelum implementasi:

  • Standardisasi kode barang dan struktur gudang
  • Mapping alur sales order dan delivery
  • Desain ulang alur approval purchasing
  • Pemetaan role access per cabang

Baru setelah itu, kami memilih Odoo ERP karena kemampuannya mendukung multi-warehouse dan integrasi penjualan, inventory, dan keuangan secara real-time. Implementasi dilakukan bertahap per region, dengan pelatihan intensif dan pendampingan pasca-go-live.

Hasilnya:

  • Accuracy inventory meningkat dari 60% ke 97%
  • Waktu konsolidasi laporan keuangan berkurang dari 7 hari menjadi 1 hari
  • Double input antar divisi berkurang lebih dari 80%
  • User adoption stabil karena proses dipakai sehari-hari, bukan hanya untuk input data

Anda bisa lihat hasil nyata klien kami lainnya di Portofolio Plus Enam Dua dan Bank Jawa Timur (BUMD).

Implementasi ERP = Proyek Manajemen Perubahan, Bukan Proyek IT

Kunci keberhasilan implementasi ERP untuk multi cabang bukan ada di teknologi. Tapi di:

  • Komitmen manajemen puncak
  • Peran change champion di setiap cabang
  • Pelatihan yang kontekstual, bukan sekadar demo fitur
  • Komunikasi yang konsisten selama proses perubahan

Di banyak kasus, tim pusat meremehkan resistensi dari cabang. Padahal, perubahan proses langsung memengaruhi cara kerja sehari-hari. Jika tidak disiapkan dengan baik, ERP akan ditolak secara diam-diam: data tidak diinput tepat waktu, proses dilewati, dan akhirnya sistem dianggap “tidak membantu”.

Solusinya? Libatkan user sejak awal. Ajak mereka dalam workshop proses, bukan hanya pelatihan setelah sistem jadi. Biarkan mereka merasa bagian dari solusi, bukan korban dari perubahan.

Perbandingan: Proses Manual vs ERP yang Berjalan Efektif

Aspek Kondisi Manual Dengan ERP yang Tepat
Inventory Stok sering tidak sinkron antara gudang dan sales sehingga risiko overselling tinggi. Data stok terhubung dengan sales, purchasing, dan delivery secara real-time.
Purchasing Approval dilakukan melalui WhatsApp, PO tidak terdokumentasi dengan baik, dan risiko double order tinggi. Workflow approval terotomasi, PO tercatat, dan histori pembelian mudah dilacak.
Keuangan Konsolidasi laporan antar cabang memerlukan waktu 5–7 hari setiap akhir bulan. Laporan konsolidasi dapat diakses secara real-time dengan pembaruan otomatis dari seluruh cabang.
Operasional Setiap cabang memiliki cara kerja berbeda sehingga sulit dievaluasi dan dikontrol. Proses bisnis lebih terstandarisasi dan kinerja cabang dapat dipantau secara konsisten.
Pelaporan Manajemen Data tersebar di berbagai sumber, sering tidak akurat, dan membutuhkan banyak revisi. Dashboard terpusat menyediakan data yang lebih konsisten untuk mendukung pengambilan keputusan.

Mengapa ERP untuk Manufacturing dan Distribution Butuh Pendekatan Khusus?

Perusahaan manufacturing dengan multi cabang (misalnya pabrik dan gudang distribusi terpisah) punya kompleksitas tambahan:

  • Integrasi production planning dengan inventory
  • Tracking BOM (Bill of Materials) dan WIP (Work in Progress)
  • Konsolidasi cost production per lokasi
  • Penjadwalan antar pabrik

ERP yang dipilih harus mampu menjawab ini. Tapi sekali lagi: sistem tidak bisa menggantikan planning manual. Jika scheduling masih di Excel, ERP hanya akan merekam apa yang sudah terjadi — bukan membantu Anda merencanakan.

Di tilabs.co, kami membantu perusahaan manufacturing melalui custom ERP software yang disesuaikan dengan alur produksi nyata, bukan template umum. Dan sebelum itu, kami pastikan proses planning, costing, dan mutasi bahan baku sudah jelas.

Untuk sektor distribution, tantangannya di sisi logistik: tracking pengiriman, alokasi stok antar cabang, dan integrasi dengan ekspedisi. ERP harus bisa membuat keputusan replenishment otomatis, bukan menunggu laporan mingguan.

Antisipasi Risiko Implementasi ERP Tanpa Kesiapan Proses

Implementasi ERP tanpa business process mapping dan kesiapan internal berisiko tinggi:

  • Waktu implementasi melebihi estimasi karena revisi proses terus menerus
  • Budget membengkak karena customisasi berlebihan
  • User menolak sistem karena tidak sesuai cara kerja mereka
  • Data tidak akurat karena input manual masif
  • Manajemen kehilangan kepercayaan karena sistem “tidak membantu”

Solusinya adalah ERP optimization di tahap awal — bukan saat sistem sudah gagal. Artinya, lakukan asesmen kesiapan sebelum memilih vendor, bukan setelah pembayaran muka dibayar.

Kesimpulan

Tantangan ERP multi cabang bukan hanya soal teknologi, tetapi juga konsistensi proses, operasional, dan manajemen perubahan. ERP yang scalable adalah ERP yang mampu mendukung proses yang berjalan konsisten di setiap cabang.

Jangan jadikan ERP sebagai proyek IT yang bisa dituntaskan dalam 3 bulan. Jadikan sebagai transformasi operasional yang membutuhkan fondasi kuat: proses jelas, data rapi, tim siap, dan komitmen manajemen.

Jika perusahaan Anda sedang mengevaluasi ERP untuk multi cabang, jangan langsung membandingkan vendor. Mulailah dengan memetakan proses nyata, mengidentifikasi titik lemah operasional, dan menyusun roadmap implementasi yang realistis.

Diskusikan ERP Multi Cabang Anda bersama tim tilabs.co. Kami siap membantu Anda mengevaluasi kesiapan bisnis, memetakan proses operasional, dan merancang strategi ERP yang benar-benar berdampak — bukan hanya menjadi sistem lagi yang tidak dipakai.

Siap Mempersiapkan Implementasi ERP yang Lebih Terarah?

Diskusikan tantangan operasional, kesiapan proses bisnis, dan strategi implementasi ERP bersama tim TiLabs.

Konsultasi Gratis

FAQ

Apa penyebab utama kegagalan implementasi ERP di perusahaan multi cabang?

Penyebab utamanya biasanya bukan software, melainkan proses bisnis yang belum terstandarisasi, data yang tidak konsisten antar cabang, dan rendahnya keterlibatan user. Tanpa persiapan yang matang, ERP hanya akan memindahkan masalah operasional ke dalam sistem baru.

Kapan perusahaan perlu melibatkan konsultan ERP?

Perusahaan sebaiknya melibatkan konsultan ERP ketika proses operasional antar cabang belum seragam, kebutuhan sistem belum terdefinisi dengan jelas, atau tim internal kesulitan memilih solusi yang tepat. Konsultan membantu memastikan kesiapan bisnis sebelum implementasi dimulai.

Apakah Odoo cocok untuk perusahaan manufacturing dengan multi cabang?

Ya. Odoo memiliki fitur Manufacturing, Inventory, Multi-Warehouse, dan Multi-Company yang mendukung operasional multi cabang. Namun keberhasilannya tetap bergantung pada standarisasi proses bisnis, kualitas data, dan strategi implementasi yang tepat.

Apa yang harus disiapkan sebelum memulai implementasi ERP?

Fokus pada tiga hal utama: standarisasi proses bisnis, pembersihan data master, dan pembentukan tim proyek internal. Ketiga faktor ini menjadi fondasi agar implementasi ERP berjalan lebih lancar dan menghasilkan data yang dapat dipercaya.

Berapa lama implementasi ERP untuk perusahaan multi cabang?

Durasi implementasi ERP umumnya berkisar antara 4 hingga 12 bulan, tergantung jumlah cabang, kompleksitas proses bisnis, jumlah modul yang digunakan, serta kesiapan data dan sumber daya internal perusahaan.

Bagaimana cara memilih vendor ERP yang tepat?

Pilih vendor yang memahami proses bisnis industri Anda, memiliki pengalaman implementasi serupa, menyediakan dukungan pasca implementasi, dan mampu membantu perubahan proses bisnis, bukan hanya instalasi software.
